Marketing & Gäste

WM-Catering für Firmen: Außer-Haus-Pakete, MwSt-Logik 2026 und B2B-Acquisition

Drei WM-Catering-Pakete für Firmenkunden – Lunch-Box, Game-Day-Buffet, VIP-Snack-Box – mit voller Marge-Mathematik, MwSt-Logik 2026, HACCP-Logistik und B2B-Acquisition über LinkedIn, IHK und HR-Direct.

27 Min. Lesezeit
WM-Catering für Firmen: Außer-Haus-Pakete, MwSt-Logik 2026 und B2B-Acquisition

TL;DR

Die WM 2026 öffnet ein B2B-Spielfeld, das die meisten Restaurants übersehen: Außer-Haus-Catering für Firmen-Watch-Parties, Kundengeschenk-Boxen und Bürotag-Spieltag-Lieferung. Drei klare Pakete – Lunch-Box (50 Pers.), Game-Day-Buffet (80 Pers.), VIP-Snack-Box (12er) – mit voller Marge-Mathematik. MwSt seit 01.01.2026 einheitlich 7 Prozent auf Speisen, 19 Prozent auf Getränke. HACCP-Logistik mit Thermoboxen bei 75 Grad und 3-Stunden-Limit. Acquisition über LinkedIn, IHK und HR-Manager. Der Juni-Auftrag ist die Tür zum Q4-Weihnachtsfeier-Buchungs-Cluster.


Was du in diesem Artikel mitnimmst

  • Drei Catering-Pakete für die WM 2026 mit voller Marge-Mathematik – Lunch-Box, Game-Day-Buffet, VIP-Snack-Box
  • MwSt-Logik 2026 für Außer-Haus-Catering inklusive 70/30-Vereinfachungsregel des BMF-Schreibens vom 22. Dezember 2025
  • HACCP-Logistik-Standards: Thermobox bei 75 Grad, maximal 3 Stunden Warm-Halt-Zeit, Lieferzonen-Mathematik
  • Personalschlüssel und Stundensätze: 1:25–30 Self-Service, 1:10–15 Voll-Service, 25–35 EUR pro Stunde netto
  • US-Themen-Items, die Cold/Warm-Logistik überleben – BBQ-Wraps, Pulled-Pork-Slider, Wings-Box, Loaded Nachos
  • B2B-Acquisition-Sequenz mit fünf Kanälen: LinkedIn, IHK, HR-Manager-Liste, Geschäftsführer-Direct-Mail, Empfehlungs-System
  • Die Q4-Brücke: warum dein Juni-Auftrag deine November-Weihnachtsfeier-Buchung wird
WM-Catering 2026: Drei B2B-Pakete mit Deckungsbeiträgen, MwSt-70/30-Regel und Q4-Brücke im Überblick
WM-Catering 2026 – Die drei B2B-Erfolgspakete mit Marge-Mathematik, MwSt-Logik und Q4-Brücke im Überblick.

Warum Außer-Haus-Catering der zweite Umsatzkanal ist, den die WM dir öffnet

Die meisten Restaurants haben keine systematische B2B-Außer-Haus-Schiene. In der Beratungspraxis sehen wir das Muster konsistent: Lieferdienst über Wolt oder Lieferando läuft, Vor-Ort-Geschäft läuft, aber das Firmenkunden-Catering ist ein Zufallsprodukt. Eine Anfrage hier, ein Auftrag dort, kein System. Die WM 2026 ist der Anlass, das zu ändern – als Test-Lauf für die Schiene, die danach 12 Monate trägt.

Die WM 2026 dauert 39 Tage. Sie spielt in den USA, Kanada und Mexiko. Die meisten Spiele liegen in europäischer Prime-Time ab 21 Uhr – nach Büro-Schluss. 19 Spiele liegen aber so, dass sie als Mitarbeiter-Event im Konferenzraum funktionieren. Mittag, früher Nachmittag oder ab 17 Uhr. Genau hier öffnet sich die Tür für Firmen-Watch-Party-Catering: Eine Mittelständler-Firma mit 50 bis 80 Mitarbeitern bestellt eine Lunch-Box am Spieltag. Eine größere Firma bucht das Game-Day-Buffet mit Aufbau für 80 Personen. Ein Geschäftsführer ordert 12 VIP-Snack-Boxen als Kundengeschenk an seine Top-Accounts.

Der Frame, den du dabei trägst, ist Wachstumsfaktor 3 der 4 GastroInsider Wachstumsfaktoren – Kauffrequenz. Ein guter Privatkunde kauft drei- bis sechsmal pro Jahr. Ein Firmenkunde, der einmal zufrieden bestellt hat, kauft drei- bis fünfmal pro Jahr – Watch-Party, Sommerfest, Bewerber-Lunch, Vorstands-Sitzung, Weihnachtsfeier. Die WM ist der Anlass, das Format zu testen. Der Q4-Weihnachtsfeier-Auftrag ist die Belohnung für ein gut geliefertes Juni-Catering.

Wenn du den Pillar-Plan mit Decision-Tree und drei Pfaden noch nicht gelesen hast, hol dir den vollständigen WM-Strategie-Leitfaden unter /blog/wm-2026-restaurant-marketing als Rahmen. Dieser Spoke geht in die B2B-Außer-Haus-Tiefe.

Quotable: Ein Firmenkunde, der einmal zufrieden bestellt hat, kauft drei- bis fünfmal pro Jahr. Der WM-Auftrag im Juni ist der Türöffner für die Weihnachtsfeier-Anfrage im November.

Vergleich Zufalls-Catering versus System-Catering für Firmenkunden mit Wachstumsfaktor 3 Kauffrequenz
Zufalls-Catering vs. System-Catering: Ein Firmenkunde bestellt nicht einmalig – er kauft drei- bis fünfmal pro Jahr.

Paket A – WM-Lunch-Box für 50 Mitarbeiter mit voller Marge-Mathematik

Das einfachste Einstiegs-Paket. Eine Mittelständler-Firma will ihren 50 Mitarbeitern ein Spieltag-Lunch im Konferenzraum bieten. Lieferung 11:30 Uhr, Verzehr 12:00 bis 14:00 Uhr, Spielanstoß 13:00 Uhr USA-Zeitzone. Kein Aufbau, keine Servicekraft, reine Drop-Off-Lieferung in Einzelboxen.

Die Inhalts-Komposition pro Box: ein Wrap (BBQ-Chicken oder Veggie), ein Mini-Salat, ein Cookie, eine 0,33-Liter-Softdrink-Flasche. Wareneinsatz Speisen pro Box: 2,80 bis 3,40 EUR. Verkaufspreis Speisen netto: 11,90 EUR. Wareneinsatz Drink: 0,55 EUR. Verkaufspreis Drink netto: 1,90 EUR. Damit liegt der Brutto-Verkaufspreis pro Box bei 14,90 bis 17,90 EUR – die Bandbreite ergibt sich aus regionalen Pricing-Anchors und Premium-Wrap-Variationen.

Die MwSt-Trennung ist Pflicht: Speisen 7 Prozent (außer Haus seit 01.01.2026 einheitlich), Drink 19 Prozent. Wer das Pauschal-Paket mit kombiniertem Brutto verkauft, nutzt die 70/30-Vereinfachungsregel des BMF-Schreibens vom 22. Dezember 2025 (siehe H2 zu MwSt weiter unten).

Personalkosten kalkulieren wir bei 1 Stunde Verpacken plus 30 Minuten Lieferung – also 1,5 Stunden Service-Aufwand für eine Person. Bei einem Stundensatz von 25 bis 35 EUR netto kommen 35 bis 55 EUR Personalkosten zusammen. Lieferkosten (Sprit, Wagen-Anteil) liegen bei 15 bis 25 EUR.

Die 50-Personen-Auftrag-Mathematik:

  • Brutto-Umsatz: 745 bis 895 EUR
  • Wareneinsatz: 167,50 bis 197,50 EUR
  • Personalkosten: 35 bis 55 EUR
  • Lieferkosten: 15 bis 25 EUR
  • Deckungsbeitrag: 510 bis 620 EUR pro Auftrag

Der Auftrag dauert in der Operation rund 2 Stunden Brutto-Zeit – Verpacken, Liefern, Abholen der Boxen am Folgetag. Der Stundenertrag liegt damit bei 255 bis 310 EUR pro Aufwands-Stunde. Das ist die Größenordnung, in der Außer-Haus-Catering ohne Aufbau und ohne Servicekraft die Marge trägt.

Quotable: Eine WM-Lunch-Box für 50 Mitarbeiter bringt 510 bis 620 EUR Deckungsbeitrag pro Auftrag – ohne Aufbau, ohne Servicekraft, in 2 Stunden Operation.

WM Lunch-Box für 50 Personen mit Deckungsbeitrag 510 bis 620 Euro pro Auftrag, Drop-Off ohne Servicekraft
Paket A: WM-Lunch-Box für 50 Mitarbeiter – 510–620 EUR Deckungsbeitrag bei 2 Stunden Operationszeit, ohne Servicekraft vor Ort.

Paket B – Game-Day-Buffet 80 Personen mit US-Themen-Voll-Buffet

Das Mittelklasse-Paket für eine Firma, die ihren 80 Mitarbeitern ein vollständiges Watch-Party-Erlebnis bietet. Lieferung morgens, Aufbau bis 11 Uhr, Service durch zwei Servicekräfte über vier Stunden, Abbau am Abend. Format: US-Themen-Voll-Buffet.

Die Komposition pro Person: BBQ-Wrap, 8 Pulled-Pork-Slider, eine Portion Loaded Nachos, 4 Wings, Pommes-Schale, zwei Veggie-Sides (Coleslaw, Mais-Salat), eine Lemonade-Karaffe-Anteil, ein Cookie. Speisen-Wareneinsatz pro Person: 7,80 bis 9,50 EUR. Verkaufspreis Speisen netto: 24,90 bis 32,90 EUR. Drink-Wareneinsatz (Lemonade plus Wasser): 0,90 EUR pro Person. Verkaufspreis Drink netto: 2,50 EUR pro Person.

Brutto-Verkaufspreis pro Person: 29,90 bis 37,90 EUR. Die Spreizung kommt aus drei Hebeln: Premium-Wing-Anteil, Servicekraft-Stundensatz, Region (Großstadt-Anchor versus mittelständischer Standort).

Die 80-Personen-Auftrag-Mathematik:

  • Brutto-Umsatz: 2.392 bis 3.032 EUR
  • Wareneinsatz: 696 bis 832 EUR
  • Personal (2 Servicekräfte 4 Std., 1 Std. Verpacken, 1 Std. Lieferung): 280 bis 340 EUR
  • Lieferkosten plus Material (Thermoboxen-Pfand, Verbrauchsmaterial): 35 bis 50 EUR
  • Deckungsbeitrag: 1.380 bis 1.850 EUR pro Auftrag

Der Aufbau dauert 1,5 Stunden, der Service 4 Stunden, der Abbau 1 Stunde – plus 1 Stunde Anfahrt und 1 Stunde Rückfahrt. Servicekraft-Stundensatz im Catering liegt branchen-typisch bei 25 bis 35 EUR netto, die Bandbreite kommt aus Region und Qualifikations-Niveau (Schmitz-Catering führt 29,90 EUR pro Stunde, vergleichbare DACH-Caterer liegen in derselben Range).

Die Personal-Kalkulations-Wahrheit für Voll-Service-Buffet: 1 Servicekraft pro 10 bis 15 Gäste ist Branchen-Standard für Voll-Service. Bei 80 Gästen wären das also fünf bis acht Servicekräfte – wenn der Anspruch Voll-Service ist. Für ein Self-Service-Buffet mit Auffüll-Pflege durch zwei Servicekräfte reicht der Schlüssel 1:25 bis 1:30, also 2 bis 3 Personen für 80 Gäste. Die Game-Day-Watch-Party ist klassisches Self-Service-Format mit Buffet-Aufbau – zwei Servicekräfte sind hier die belastbare Mitte.

Quotable: Ein 80-Personen-Game-Day-Buffet bringt 1.380 bis 1.850 EUR Deckungsbeitrag pro Auftrag – das entspricht dem Drei- bis Vierfachen eines durchschnittlichen Restaurant-Abend-Umsatzes.

Game-Day-Buffet für 80 Personen mit US-Themen-Voll-Buffet, Warmhalte-Zonen und Deckungsbeitrag 1380 bis 1850 Euro
Paket B: Game-Day-Buffet für 80 Personen – 1.380–1.850 EUR Deckungsbeitrag, entspricht dem Drei- bis Vierfachen eines Restaurant-Abend-Umsatzes.

Paket C – VIP-Snack-Box als Kundengeschenk im 12er-Format

Das Premium-Paket. Ein Geschäftsführer schickt während der WM 2026 12 VIP-Snack-Boxen an seine Top-Kunden – als Touchpoint zum Spielanstoß, mit Branded-Card und QR-Code zum Restaurant. Pro Box: Auswahl Premium-Snacks (Mini-Wings, Loaded-Nachos-Cup, BBQ-Slider, zwei Cookies, eine Mocktail-Fläschchen) plus eine Karte mit persönlichem Gruß und QR zum Restaurant.

Wareneinsatz pro Box: 6,50 bis 9,80 EUR (Premium-Anteile, Verpackung, Branded-Card). Verkaufspreis Brutto pro Box: 95 bis 145 EUR – die Range kommt aus Premium-Differenzierung, Verpackungs-Niveau (einfache Geschenkbox versus hochwertige Holzkiste mit Logo-Brand) und Add-Ons (Mocktail-Mini-Bottle, Premium-Pralinen).

Deckungsbeitrag pro Box: 78 bis 125 EUR. Bei einem 12er-Auftrag liegt der Auftrags-Deckungsbeitrag damit bei 936 bis 1.500 EUR – mit deutlich weniger operativem Aufwand als ein 80-Personen-Buffet.

Der eigentliche Hebel der VIP-Box ist nicht der Auftrag selbst. Der Hebel ist die Marken-Sichtbarkeit beim Endkunden des Firmenkunden. Jede Box trägt deine Karte, deinen QR-Code, deine Restaurant-Identität – also platzierst du dein Restaurant in 12 Geschäftsführer-Büros oder bei 12 wichtigen Kunden des Firmenkunden. Der zweite Bestell-Zyklus läuft oft direkt aus diesen 12 Empfängern – als Privatreservierung oder als nächster Firmen-Auftrag.

Was die VIP-Box von Massen-Catering trennt, ist die Branded-Asset-Logik: Logo-Box, Karte mit Hand-Unterschrift des Restaurant-Inhabers, QR zum Restaurant-Profil mit Spezial-Aktion für Empfänger. Wer diesen Premium-Frame nicht setzt, verkauft eine teure Snack-Box – und verliert den Hebel, der die Bonwert-Mathematik der WM 2026 trägt.

Quotable: Eine VIP-Snack-Box bringt 78 bis 125 EUR Deckungsbeitrag pro Box plus die Marken-Sichtbarkeit beim Endkunden des Firmenkunden – jeder QR-Code platziert dein Restaurant in einem zusätzlichen Geschäftsführer-Büro.

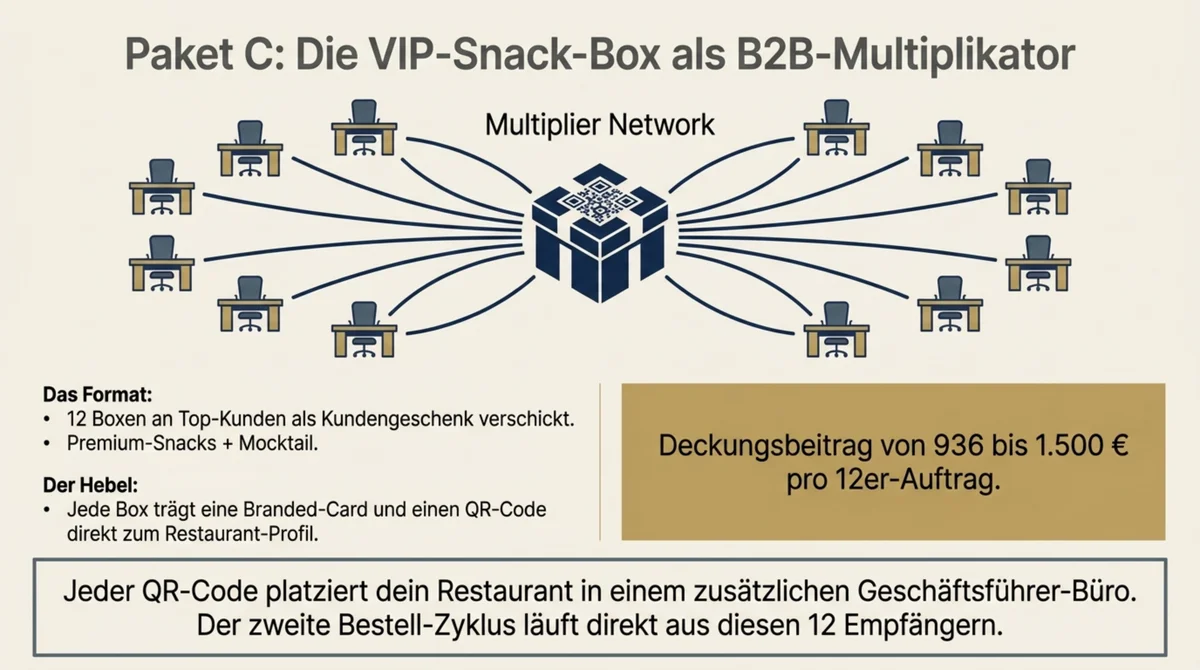

VIP-Snack-Box als B2B-Multiplikator: 12 Boxen an Top-Kunden mit QR-Code und Deckungsbeitrag 936 bis 1500 Euro
Paket C: VIP-Snack-Box im 12er-Format – jeder QR-Code platziert das Restaurant in einem weiteren Geschäftsführer-Büro.

Paket D (optional) – Bürotag-Spieltag-Catering mit Aufbau und Servicekraft

Das Hybrid-Format zwischen Lunch-Box und Voll-Buffet. Geeignet für 30 bis 60 Personen, Lieferung morgens, Aufbau im Konferenzraum oder Foyer, eine Servicekraft 4 bis 6 Stunden für Buffet-Pflege und Auffüllen, Abholung am Abend. Funktioniert in Mittelständler-Büros ohne Konzern-Catering-Budget, aber mit dem Anspruch auf strukturiertes Catering.

Inhalt pro Person: Wrap-Auswahl (BBQ, Veggie, Pulled-Chicken), Salat-Bowl, Wings 4 Stück, Loaded-Nachos-Anteil, Pommes-Anteil, zwei Veggie-Sides, Lemonade-Karaffe-Anteil, Cookie. Verkaufspreis Brutto pro Person: 22 bis 38 EUR.

Bei 50 Personen liegt der Brutto-Umsatz bei 1.100 bis 1.900 EUR. Wareneinsatz 350 bis 500 EUR (6,50 bis 8,50 EUR pro Person Speisen plus 0,50 bis 0,90 EUR Drink-Anteil). Personal (1 Servicekraft 5 Stunden plus 1 Stunde Lieferung plus 0,5 Stunden Verpacken): 175 bis 225 EUR. Material und Liefer: 25 bis 40 EUR. Deckungsbeitrag: 525 bis 1.150 EUR pro Auftrag.

Der Personal-Anteil ist hier deutlich höher als bei der reinen Drop-Off-Lunch-Box. Wer Paket D anbietet, braucht eine zuverlässige Catering-Servicekraft, die Buffet-Pflege beherrscht – Auffüllen, Hygiene-Disziplin, Gäste-Ansprache. Die Schwester-Schiene zu diesem Paket ist das Hotel-Bankett-Catering (Spoke-Pfad: /blog/wm-hotel-bankett-catering – nicht live), das bei größeren Veranstaltungen mit Voll-Service in 1:10–1:15 Schlüssel arbeitet.

Quotable: Das Bürotag-Spieltag-Catering bringt 525 bis 1.150 EUR Deckungsbeitrag pro Auftrag bei 50 Personen – das Hybrid-Format zwischen Drop-Off-Lunch und Voll-Buffet schließt die Lücke zwischen Mittelständler-Budget und Konzern-Catering-Anspruch.

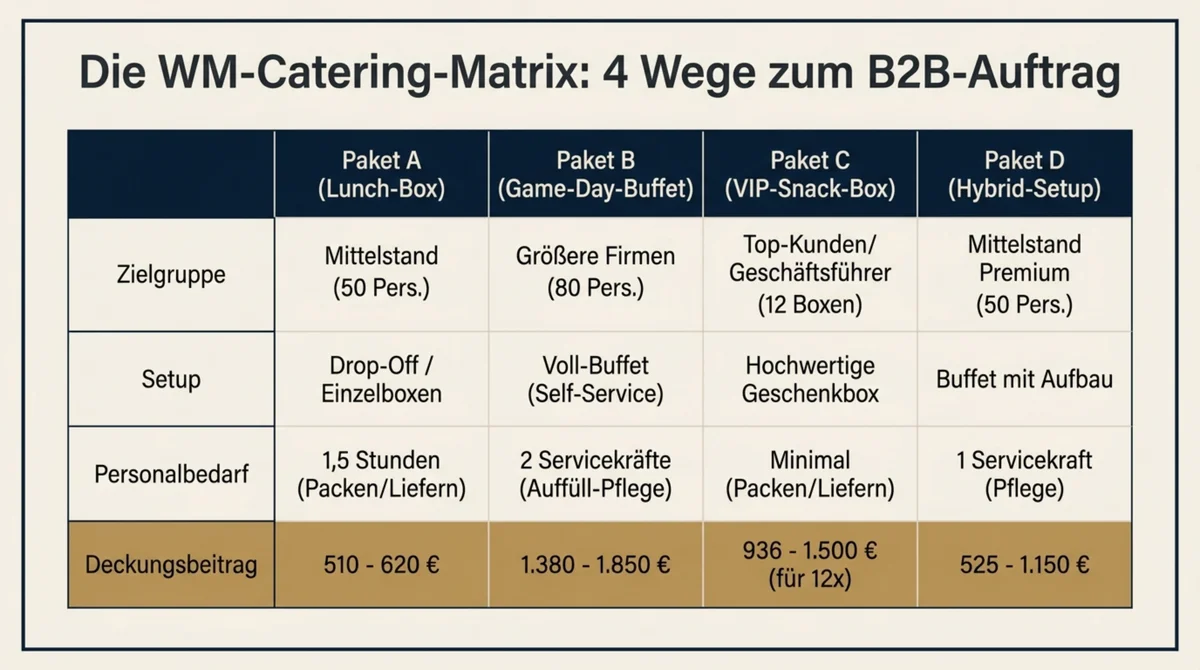

WM-Catering-Matrix: Vier Pakete mit Zielgruppe, Setup, Personalschlüssel und Deckungsbeitrag im Vergleich
Die WM-Catering-Matrix im Überblick: vier Pakete – standardisiert, skalierbar, HACCP-konform.

MwSt-Außer-Haus 2026 – was sich geändert hat und was nicht

Hier ist die MwSt-Wahrheit für Außer-Haus-Catering 2026:

KategorieMwSt-SatzGeltung
Speisen außer Haus (Lieferung, Catering)7 Prozentseit 01.01.2026 einheitlich für alle Verpflegungsdienstleistungen
Speisen Vor-Ort-Verzehr7 Prozentseit 01.01.2026 dauerhaft, davor zeitweise 19 Prozent
Getränke außer Haus (Bier, Wein, Cocktails, Softdrinks, Kaffee)19 Prozentunverändert
Leitungswasser außer Haus7 ProzentAusnahme
Milchmischgetränke ab 75 Prozent Milch außer Haus7 ProzentAusnahme

Wichtige Klärung zur Historie: Beim reinen Liefergeschäft galten Speisen außer Haus auch vor 2026 schon mit 7 Prozent MwSt – das war die Standard-Regelung für Außer-Haus-Lieferung. Was sich am 01.01.2026 geändert hat, ist die Vereinheitlichung über alle Verpflegungsdienstleistungen hinweg: Speisen Vor-Ort sind seit der Merz-Koalitions-Beschluss-Lage ebenfalls dauerhaft 7 Prozent. Wer also irgendwo noch eine Marge-Argumentation hört, die von 12 Prozentpunkten Außer-Haus-Vorteil spricht, arbeitet auf veralteter Basis – dieser Vorteil galt nur bis Ende 2025, weil Speisen Vor-Ort damals 19 Prozent MwSt hatten. Seit 2026 ist der Steuersatz angeglichen, der frühere Außer-Haus-Marge-Vorteil ist nicht mehr differenzierend.

Die Differenzierung zwischen Vor-Ort und Außer-Haus verschiebt sich damit zu zwei anderen Hebeln: Frequenz pro Firmenkunde (drei- bis fünfmal pro Jahr versus zweimal pro Privatkunde-Besuch) und Bonwert pro Auftrag (745 bis 3.032 EUR Pauschal-Auftrag versus 35 bis 65 EUR Privatkunden-Bon). Das ist Wachstumsfaktor 3 in Reinform.

Das BMF-Schreiben vom 22. Dezember 2025 zur Wieder-Einführung des ermäßigten Steuersatzes auf Restaurant- und Verpflegungsdienstleistungen zum 1. Januar 2026 ist die autoritative Quelle. Bestätigt durch Grant Thornton DE (Catering-2026-Memo), ZDH-Übersicht zur Umsatzsteuer-Senkung, Haufe-Steuerportal zur Vereinfachungsregel.

Die zentrale Vereinfachungsregel: Bei Pauschalpreisen, die Speisen und Getränke kombinieren, darf der Getränke-Anteil mit 30 Prozent des Pauschalpreises angesetzt werden. Der Rest – 70 Prozent – gilt als Speisen-Anteil mit 7 Prozent MwSt. Diese 70/30-Regel deckt Pauschal-Pakete, Buffet-Catering, Tagungspauschalen und Kombi-Lunches ab.

Beispielkalkulation für die VIP-Snack-Box bei 95 EUR Brutto inklusive einer Mocktail-Mini-Bottle (alkoholfrei – also Speisen-Position außer bei expliziter Drink-Klassifikation). Wenn die Box als reines Speisen-Paket verkauft wird (Cookies, Slider, Wings, Nachos), gilt 7 Prozent auf den vollen Pauschalpreis: 88,79 EUR netto plus 6,21 EUR MwSt. Wenn die Box mit klassifizierter Drink-Position (Sekt-Mini, Bier-Mini) verkauft wird, gilt 70/30: 66,50 EUR Speisen-Anteil mit 7 Prozent (62,15 EUR netto plus 4,35 EUR MwSt) und 28,50 EUR Getränke-Anteil mit 19 Prozent (23,95 EUR netto plus 4,55 EUR MwSt).

Alternative zur 70/30-Regel ist die kalkulatorische Aufteilung nach tatsächlichem Wareneinsatz – aber mit Dokumentations-Pflicht (Sachkosten Getränke plus Gewinnaufschlag pro Position). Für Catering-Pakete mit drei bis sechs Drink-Positionen ist die 70/30-Regel die operativ einfachere Wahl.

Quotable: Die 70/30-Vereinfachungsregel des BMF-Schreibens vom 22. Dezember 2025 ist die operative Voraussetzung für Pauschal-Catering-Pakete – ohne sie müsste jede Position einzeln aufgeschlüsselt werden.

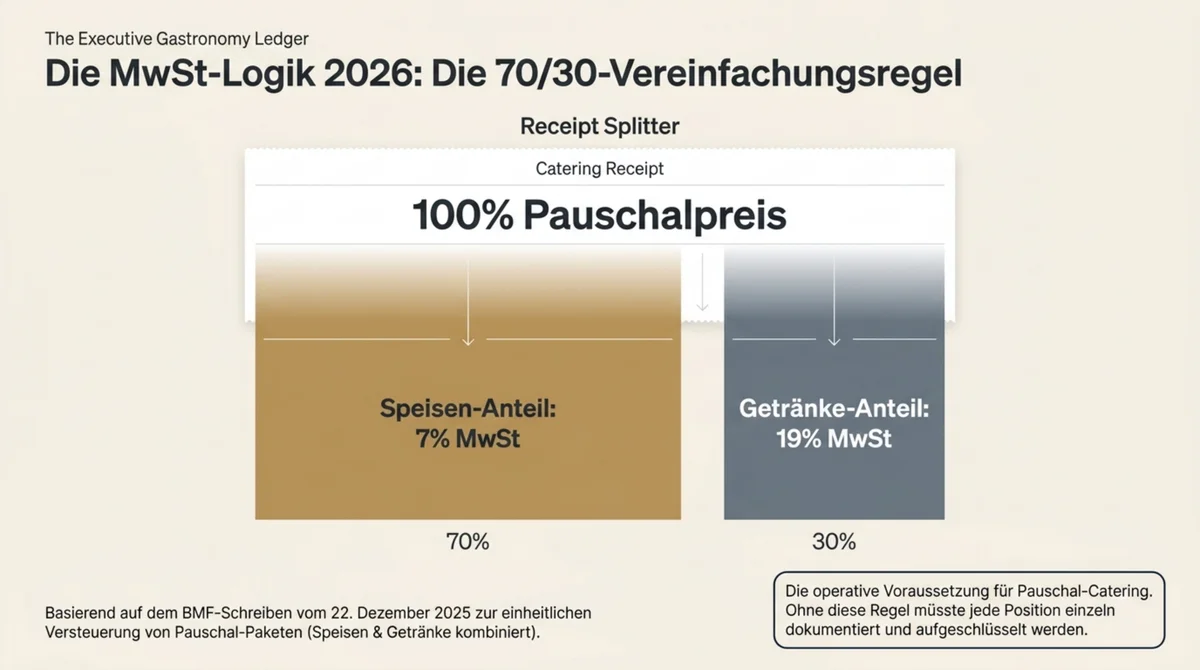

MwSt-Logik 2026: 70/30-Vereinfachungsregel für Pauschal-Catering, 70 Prozent Speisen 7 Prozent MwSt, 30 Prozent Getränke 19 Prozent MwSt
Die 70/30-Vereinfachungsregel des BMF-Schreibens vom 22. Dezember 2025: 70 Prozent Speisen-Anteil (7% MwSt), 30 Prozent Getränke-Anteil (19% MwSt).

HACCP-Logistik – Thermobox, 75 Grad, maximal 3 Stunden Warm-Halt

Außer-Haus-Catering ohne HACCP-Konformität ist ein Risiko, das deine ganze B2B-Schiene torpedieren kann. Eine Salmonellen-Anzeige nach einem Catering-Auftrag ist nicht nur das Ende dieses Kunden – sie ist das Ende der Empfehlungs-Kette. Hier sind die operativen Standards, die Branche und Lebensmittel-Recht für Catering-Lieferung erwarten.

Thermobox-Standard: Carbon-Heater-Modelle und KÄNGABOX-vergleichbare EPP-Boxen halten Speisen bei 75 Grad konstant. Material EPP (expandiertes Polypropylen) für maximale Isolation, alternativ PP für Stabilität. Spülmaschinenfest, HACCP-konform. Anschaffung 80 bis 250 EUR pro Box je nach Größe (1/1 GN bis 2/1 GN). Eine vollständige Catering-Flotte für Paket B (80 Personen) braucht 6 bis 10 Boxen plus zwei bis drei Kühlcontainer für kalte Komponenten.

Warm-Halt-Zeit-Limit: maximal 3 Stunden bei mindestens 65 Grad. Das ist die HACCP-Kern-Vorgabe für warme Speisen außer Haus. Wer einen Auftrag bei 11 Uhr verpackt und um 13 Uhr ankommt, hat bis 14 Uhr im sicheren Korridor. Buffet-Format mit Auffüll-Pflege durch eine Servicekraft am Catering-Ort verlängert diesen Korridor nur, wenn die Speisen am Ort in zusätzlichen Wärmehaltern auf mindestens 65 Grad gehalten werden – der Thermobox-Korridor läuft währenddessen ab.

Lieferzonen-Mathematik: Ein Lieferwagen schafft im Stadtgebiet branchen-typisch 3 bis 5 Stops pro Stunde. Im Umland mit längeren Anfahrtszeiten 6 bis 8 Stops pro Stunde – die Zahl wirkt höher, weil hier oft mehrere Catering-Boxen pro Stop ausgeliefert werden, also weniger Touchpoints, mehr Volumen pro Touchpoint. Wer 50 Lunch-Boxen an eine einzige Firma liefert, hat einen Stop. Wer 50 Lunch-Boxen an 10 Geschäftsführer-Büros (je 5 Boxen) liefert, hat 10 Stops und braucht 2 bis 3 Stunden mit einem Wagen.

Kühlkette und Pack-Reihenfolge: Kalte Komponenten (Salate, Mocktails, Cookies) zuerst in die Kühlcontainer, warme Komponenten als letztes in die Thermoboxen. Der Pack-Vorgang dauert für Paket A (50 Boxen) rund 1 Stunde mit einer Person, für Paket B (80 Personen Buffet) rund 2 Stunden mit zwei Personen.

Temperatur-Protokoll: Stichproben-Messung der Speisen-Temperatur bei Auslieferung mit Einstech-Thermometer, Dokumentation auf Lieferschein – Datum, Zeit, gemessene Kerntemperatur. Das ist HACCP-Doku-Pflicht für Catering-Geschäft, kein Bonus.

Wer die HACCP-Logistik-Checkliste vollständig haben will – Thermobox-Temperatur-Protokoll, Lieferzonen-Berechnung, Pack-Reihenfolge, Personalplanung – findet sie im WM-2026-Catering-Toolkit, das Newsletter-Abonnenten zuerst bekommen.

Quotable: HACCP-Standard für Catering-Lieferung ist 75 Grad Thermobox-Temperatur und maximal 3 Stunden Warm-Halt-Zeit ab 65 Grad. Ein Lieferwagen schafft im Stadtgebiet 3 bis 5 Stops pro Stunde.

HACCP-Logistik: Thermometer-Timeline zeigt Thermobox-Start bei 75 Grad und 3-Stunden-Sicherheitskorridor bis 65 Grad
HACCP-Sicherheitskorridor: Von 75°C Thermobox-Start auf 65°C Minimum – maximal 3 Stunden Warm-Halt-Zeit für sicheres Außer-Haus-Catering.

Personalschlüssel und Lohnkosten – was deine Catering-Marge frisst, wenn du falsch planst

Personalkosten sind der größte Marge-Risikofaktor in Außer-Haus-Catering. Wer den Personalschlüssel falsch ansetzt, verbrennt zwei bis fünf Servicekraft-Stunden pro Auftrag – das sind 50 bis 175 EUR Marge, die ohne Not verloren gehen. Hier die Branchen-Standards mit Quellen.

FormatPersonalschlüsselStundensatz Servicekraft
Voll-Service / Banquet1 Servicekraft pro 10–15 Gäste30–35 EUR pro Stunde netto
Self-Service-Buffet (Auffüll-Pflege)1 Servicekraft pro 25–30 Gäste25–30 EUR pro Stunde netto
Flying Buffet / Cocktail-Reception1–2 Servicekräfte pro 20–25 Gäste28–32 EUR pro Stunde netto
Drop-Off-Lieferung (Lunch-Box, ohne Aufbau)1 Person für Verpacken + 1 Person für Lieferung25 EUR pro Stunde netto Service / 13,90 EUR Mindestlohn 2026 für Pack-Hilfen

Die Quelle für Servicekraft-Stundensätze ist die DACH-Catering-Branchen-Bandbreite – Schmitz-Catering führt 29,90 EUR pro Stunde, Maxim-Catering und Schöne-Catering bewegen sich in derselben Range. Mindestlohn ab 01.01.2026 liegt bei 13,90 EUR pro Stunde – relevant für Pack-Hilfen und Hilfskräfte, nicht für qualifizierte Servicekräfte.

Beispielrechnung für ein 80-Personen-Buffet (Paket B): Self-Service mit Auffüll-Pflege, also Schlüssel 1:25 bis 1:30 – das wären 2 bis 3 Servicekräfte für 80 Personen. Bei zwei Servicekräften über vier Stunden plus eine Stunde Anfahrt und eine Stunde Rückfahrt sind das 6 Stunden pro Person, also 12 Servicekraft-Stunden gesamt. Bei 25 bis 30 EUR pro Stunde netto ergeben sich 300 bis 360 EUR Personal-Service-Kosten. Plus Pack-Personal (eine Stunde mit zwei Personen) bei 25 EUR pro Stunde: 50 EUR. Gesamt: 350 bis 410 EUR Personalkosten – bei einem Brutto-Umsatz von 2.392 bis 3.032 EUR also rund 12 bis 14 Prozent Personalkosten-Anteil am Umsatz.

Wer drei statt zwei Servicekräfte ansetzt – also auf den 1:20-Schlüssel geht – verliert 175 bis 200 EUR Marge ohne Not, weil der Self-Service-Auffüll-Anspruch das nicht trägt. Wer eine statt zwei Servicekräfte ansetzt – also den 1:40-Schlüssel anlegt – riskiert leere Buffet-Schalen, lange Wartezeiten und damit den Kundenruf für die Q4-Anschluss-Buchung.

Der zweite Marge-Killer ist der Anfahrts-Zuschlag. Eine Servicekraft, die 30 Minuten zum Catering-Ort und 30 Minuten zurück fährt, kostet eine Stunde Lohn ohne produktiven Output – das sind 25 bis 35 EUR pro Person, die du in die Auftragskalkulation einrechnen musst, sonst verschwindet die Marge.

Quotable: Branchen-Standard für Self-Service-Buffet liegt bei 1 Servicekraft pro 25 bis 30 Gäste. Wer den Voll-Service-Schlüssel 1:10–15 ansetzt, ohne dass der Auftrag das verlangt, verbrennt 175 bis 200 EUR Marge pro Auftrag.

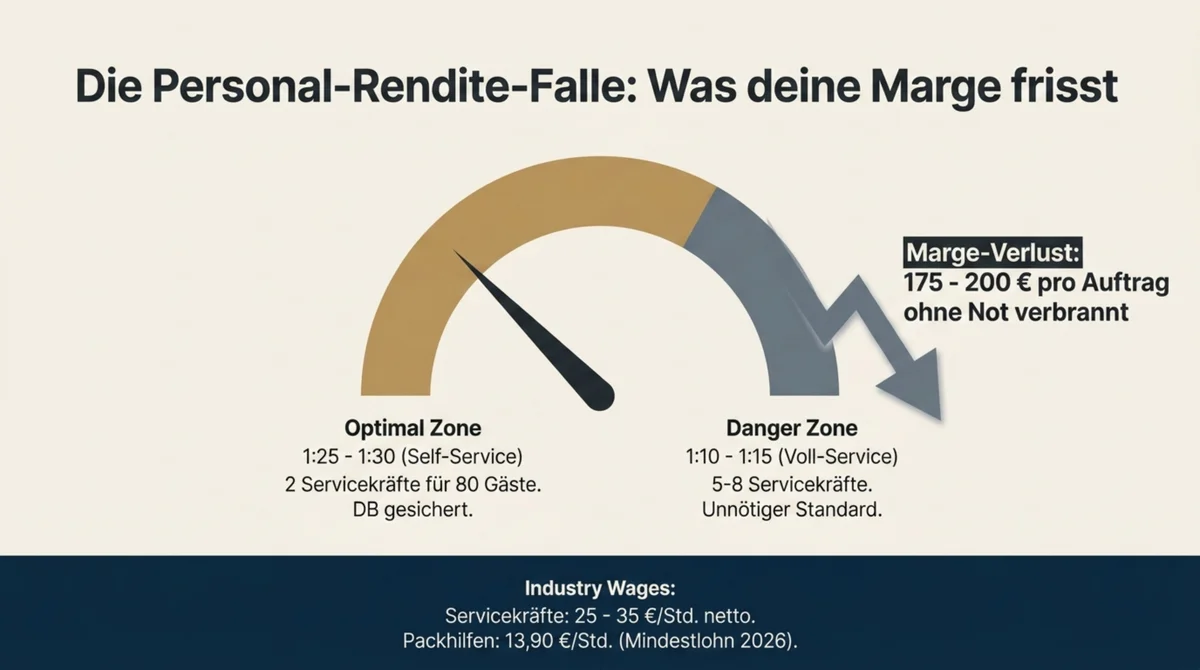

Personal-Rendite-Falle: Optimal-Zone 1:25-30 Servicekraft für Self-Service-Buffet versus Danger-Zone 1:10-15 mit 175 bis 200 Euro Marge-Verlust
Die Personal-Rendite-Falle: Self-Service-Buffet braucht 2 Servicekräfte (1:25–30), nicht 5–8. Falsche Planung kostet 175–200 EUR Marge pro Auftrag.

US-Themen-Items, die Cold/Warm-Logistik überleben

Die WM 2026 spielt in den USA, Kanada und Mexiko – also gehört US-Themen-Küche auf die Catering-Karte. Operativ relevant ist hier die Logistik-Tauglichkeit: Welche Items überleben den 30- bis 60-Minuten-Transport in der Thermobox? Welche müssen kalt verpackt werden? Welche scheitern an der Cold/Warm-Logistik komplett?

BBQ-Wraps (Pulled-Pork oder BBQ-Chicken in Tortilla mit Salat, Käse, Sauce): kalt servierbar, halten in der Kühlbox 4 bis 6 Stunden ohne Qualitätsverlust. Wareneinsatz 2,20 bis 2,80 EUR pro Wrap, Verkaufspreis im Catering-Paket 8,90 bis 11,90 EUR. Die Karten-Basis-Logik dahinter (Sondermenü-Aufbau für Vor-Ort) findest du im Spoke /blog/wm-sondermenu-drinks-restaurant.

Pulled-Pork-Slider Mini (12er-Karton, Mini-Brötchen mit Pulled Pork und BBQ-Sauce): warm bis 65 Grad in der Thermobox 2 bis 3 Stunden, oder kalt verpackt mit Aufwärm-Hinweis für die Mikrowelle (45 Sekunden bei 700 Watt). Wareneinsatz 0,80 bis 1,10 EUR pro Stück, Verkaufspreis 2,90 bis 3,90 EUR pro Stück. Im 12er-Karton macht das 34,80 bis 46,80 EUR Verkaufspreis pro Karton – die einfachste Sharing-Position für Watch-Party-Buffets.

Wings-Box (12er oder 20er Karton, mit Dip-Becher): kalt servierbar mit Dip, ofenfrisch in der Thermobox bis 60 Minuten warm. Wareneinsatz 4,80 bis 6,50 EUR pro 12er-Box, Verkaufspreis 15,90 bis 22,90 EUR pro 12er-Box. Die Saucen-Auswahl (Buffalo, BBQ, Memphis Dry-Rub, Honey-Sriracha) gibt der Karte den US-Themen-Anker.

Loaded-Nachos-Schale (Single-Serve oder Sharing-Tray): das einzige Cold/Warm-Hybrid-Item, das in der Logistik knifflig ist. Tortilla-Chips kalt, Käse-Sauce warm, Sour Cream und Guacamole kalt. Lösung: Käse-Sauce in separatem Becher mit Aufwärm-Hinweis, Chips und Toppings in der Hauptbox. Wareneinsatz 2,20 bis 3,00 EUR, Verkaufspreis 9,90 bis 13,90 EUR.

Quesadilla-Streifen (warm in Thermobox, 30 Minuten Lieferradius): die Halbzeit-tauglichste Item-Variante. Tortilla mit Käse und Pulled-Chicken oder Pulled-Pork, in der Pfanne goldbraun, in Achtel geschnitten, in der Thermobox bei 75 Grad. Wareneinsatz 1,80 bis 2,40 EUR, Verkaufspreis 7,90 bis 10,90 EUR.

Cajun-Reis-Bowl (warm in Thermobox, ideale Topfgericht-Logistik): Reis mit Andouille-Substitut, Krevetten, Paprika, Cajun-Gewürz. In Topf vorgekocht, in Thermobox-Schalen abgefüllt, hält 2 bis 3 Stunden bei 65 Grad ohne Qualitätsverlust. Wareneinsatz 2,00 bis 2,60 EUR, Verkaufspreis 9,90 bis 12,90 EUR.

Was im Außer-Haus-Catering NICHT funktioniert: Burger Standard (Patty wird in 30 Minuten zäh, Brötchen weicht durch), gebratene Eierspeisen (Konsistenz-Verlust), gemischte Salate mit Dressing (Salat wird welk in 60 Minuten). Wer diese Items vermeidet, vermeidet die häufigsten Catering-Reklamationen.

Quotable: BBQ-Wraps, Pulled-Pork-Slider, Wings-Box und Quesadilla-Streifen sind die vier US-Themen-Items, die den Cold/Warm-Liefer-Transport in der Thermobox 2 bis 6 Stunden ohne Qualitätsverlust überleben.

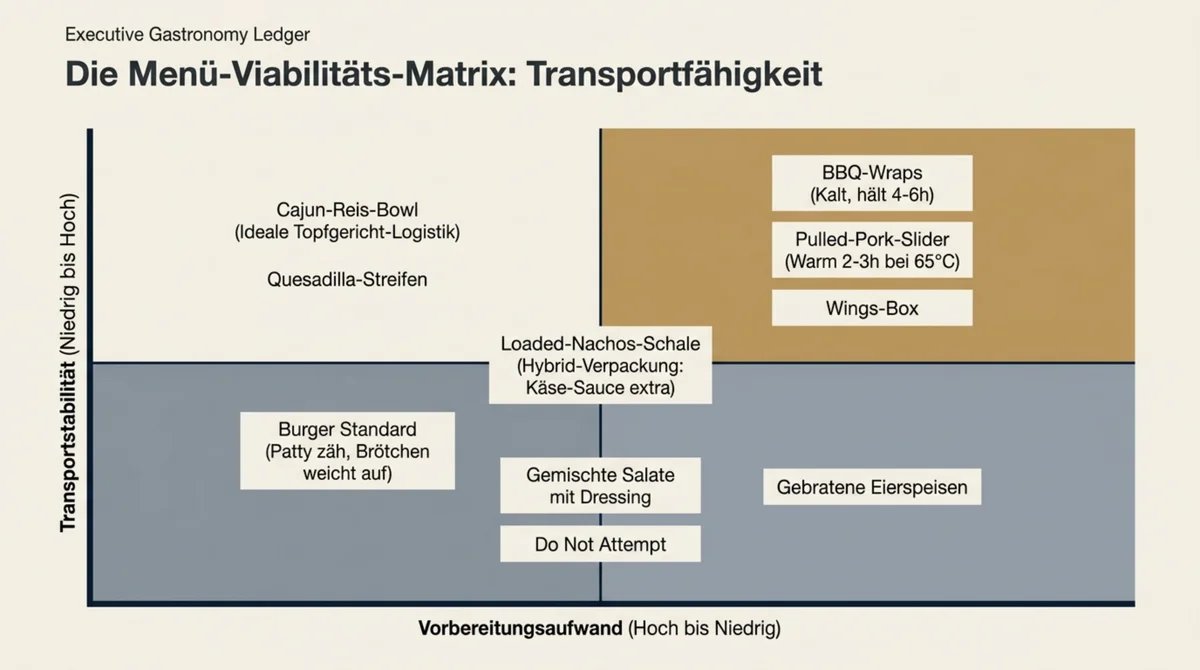

Menü-Viabilitäts-Matrix: BBQ-Wraps und Wings-Box überleben Transport, Standard-Burger und gemischte Salate scheitern an der Logistik
US-Themen-Küche und Transporttauglichkeit: BBQ-Wraps (kalt 4–6h), Pulled-Pork-Slider und Wings-Box sind die zuverlässigsten Catering-Items.

Acquisition – wie du in 4 Wochen 8 bis 15 Firmen für eine Watch-Party gewinnst

Die WM 2026 startet am 11. Juni. Wer am 7. Mai mit der Acquisition startet, hat 5 Wochen Vorlauf. Hier ist die 5-Kanal-Sequenz, die in der Beratungspraxis 8 bis 15 lokale Firmen-Buchungen bringt – nicht garantiert, aber konsistent in dieser Bandbreite, wenn alle fünf Kanäle parallel laufen.

Kanal 1: LinkedIn-Direct-Pitch an HR/Marketing-Verantwortliche. LinkedIn hat in DACH über 26 Millionen User (Deutschland allein 22 Millionen, Stand 2026), und ist die führende B2B-Plattform für Account-Based Marketing in DACH-Mittelständler-Segmenten. Die Pitch-Sequenz: Connection-Request mit personalisierter Nachricht (Branchen-Bezug statt Verkaufs-Pitch), nach Connection 1. Mail mit Watch-Party-Idee plus Menü-Auszug, nach 5 Tagen 2. Mail mit Pricing-Beispiel (Paket A für 50 Mitarbeiter), nach weiteren 5 Tagen 3. Mail mit Knappheits-Hook (limitierte Liefer-Slots an Top-Spieltagen). 30 Direct-Connects pro Woche bei 50 Prozent Connection-Rate ergeben 15 Connects pro Woche, davon 5 bis 8 antworten – realistisch 1 bis 2 Buchungen pro Woche aus diesem Kanal.

Kanal 2: IHK-Newsletter-Inserat oder IHK-Kontaktliste. Lokale IHK haben Mitglieder-Verzeichnisse mit Geschäftsführer-Adressen. Ein Inserat im IHK-Newsletter (Kosten 200 bis 800 EUR je nach Region und Format) erreicht 2.000 bis 10.000 lokale Geschäftsführer in B2B-Mittelständler-Segmenten. Erwartbare Konversion: 0,3 bis 1,5 Prozent – also 6 bis 150 Anfragen pro Inserat, davon 3 bis 30 Buchungen. Die Bandbreite ist hoch, weil IHK-Newsletter-Performance regional stark variiert.

Kanal 3: Lokale HR-Manager-Liste. Manueller Aufbau aus LinkedIn-Suche („HR-Manager + Stadt“) plus lokalen Branchenbüchern (Gelbe Seiten Business-Edition, Dun & Bradstreet, IHK-Register). 50 bis 100 HR-Manager-Adressen pro Stadt sind in 4 bis 6 Stunden Recherche zusammengetragen. Personalisierte E-Mail an jeden HR-Manager mit Watch-Party-Idee plus Pricing-Beispiel: erwartbare Antwort-Quote 8 bis 15 Prozent, davon 30 bis 50 Prozent Buchungen. Bei 100 Adressen also 3 bis 8 Buchungen.

Kanal 4: Geschäftsführer-Direct-Mail. Persönlicher Brief (kein Massen-Mailing) an 30 bis 50 ausgewählte Mittelständler-Geschäftsführer mit hand-unterschriebener Nachricht und Menü-Beispiel als Anlage. Konversion höher als E-Mail (10 bis 20 Prozent Rückmeldung), aber Aufwand pro Brief höher. Empfehlung: 30 Briefe an die wichtigsten 30 Lokal-Mittelständler, davon 3 bis 6 Buchungen.

Kanal 5: Empfehlungs-System mit Bestandskunden. Wer schon Privatkunden mit Firmenverbindungen hat (Stammgäste, die zugleich Geschäftsführer oder HR-Manager sind), nutzt diese Brücke. Persönliche Ansprache: „Du arbeitest doch bei XY – hättest Du Lust, ein Watch-Party-Catering für Eure Mitarbeiter zu testen? Erste Bestellung 15 Prozent Rabatt für Empfehler-Vorteil.“ Aus 20 Bestandskunden-Ansprachen ergeben sich 2 bis 5 Buchungen plus Empfehlungs-Effekt für die Folge-Acquisition.

Die Sequenz im Zeitplan:

  • Woche 1: HR-Manager-Liste aufbauen (4–6 Std.), erste 30 LinkedIn-Connects, IHK-Inserat schalten
  • Woche 2: 50 personalisierte E-Mails an HR-Manager, 30 Direct-Mail-Briefe, weitere 30 LinkedIn-Connects
  • Woche 3: Follow-up-Mails an HR-Manager, Empfehlungs-System mit Bestandskunden aktivieren, weitere 30 LinkedIn-Connects
  • Woche 4: Closing-Calls mit allen Interessenten, Buchungen finalisieren, Catering-AGB unterschreiben lassen

Wenn die Firma ihre Watch-Party im Restaurant feiern will statt im Büro – das ist der Schwester-Pfad zu diesem Spoke (siehe /blog/wm-firmenkunden-public-viewing – nicht live). Beide Formate funktionieren parallel: Die einen Firmen wollen die Außer-Haus-Lieferung, die anderen die Restaurant-Reservierung mit Public-Viewing-Setup. Du verkaufst beides aus derselben Acquisition-Pipeline.

Das LinkedIn-Pitch-Skript mit allen drei Mail-Stufen plus Catering-AGB-Vorlage und Pricing-Kalkulator schicke ich Newsletter-Abonnenten zuerst.

Quotable: 26 Millionen LinkedIn-User in DACH machen die Plattform zum produktivsten B2B-Acquisition-Kanal für mittelständisches Catering – wenn die Sequenz aus Connection, Pitch und Knappheits-Hook stimmt.

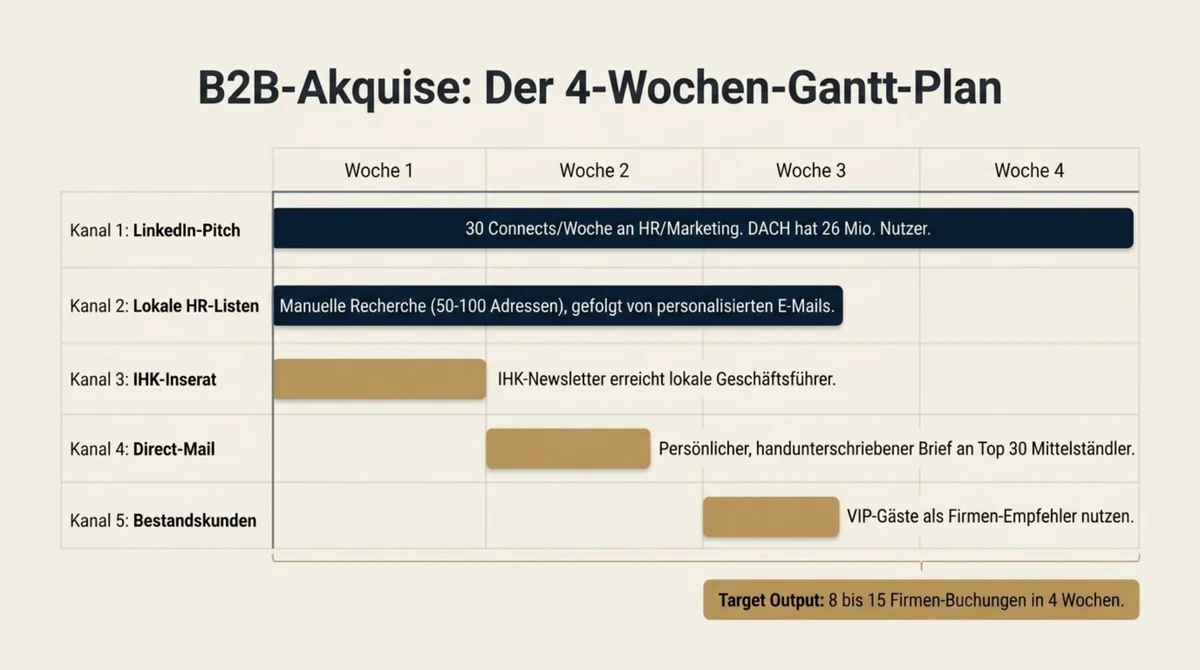

B2B-Akquise Gantt-Plan: 4-Wochen-Sequenz mit LinkedIn-Pitch, lokale HR-Manager-Listen, IHK-Inserat, Direct-Mail und Bestandskunden
Der 4-Wochen-Akquise-Gantt: Fünf parallele Kanäle, Ziel 8–15 Firmen-Buchungen bis zum WM-Auftakt am 11. Juni.

Die Q4-Brücke – warum dein Juni-Auftrag deine November-Buchung wird

Die wichtigste Mathematik der WM-Catering-Schiene ist nicht die Marge pro Auftrag. Sie ist die Folge-Buchungs-Wahrscheinlichkeit. Ein Firmenkunde, der einmal zufrieden bestellt hat, kauft drei- bis fünfmal pro Jahr – Sommerfest, Vorstands-Sitzung, Bewerber-Lunch, Weihnachtsfeier, Vorjahres-Wiederholung. Der Juni-WM-Auftrag ist die Tür zum Q4-Weihnachtsfeier-Cluster.

Ein italienisches Restaurant in Regensburg hat in einer Saison 53 Firmenweihnachtsfeiern gebucht – bei rund 20 EUR Werbekosten pro Buchung. Die Tür war kein Weihnachts-Mailing im November. Die Tür war Sommer-Aufträge bei diesen Firmen, die ein Geschäftsführer oder eine HR-Managerin nicht vergessen hat. Der Frame ist replizierbar: Wer im Juni 8 bis 15 Firmen für ein WM-Catering gewinnt, hat im November 5 bis 10 Weihnachtsfeier-Anfragen aus dieser Kohorte – wenn die Touchpoint-Sequenz stimmt.

Die 3-Touchpoint-Sequenz nach dem ersten Auftrag:

  1. Dank-Email 7 Tage nach dem Auftrag. Persönliche Mail vom Restaurant-Inhaber an die Auftrags-Kontakt-Person (HR-Manager, Geschäftsführer, Office-Manager). Inhalt: Dank, kurze Reflexion auf den Auftrag, ein Foto des Buffets oder der Lieferung, dezente Einladung zur Restaurant-Reservierung als Privat-Touchpoint („Falls Du Dein Restaurant einmal selbst besuchen willst, hier ist der Reservierungs-Link“). Keine Sales-Sprache, keine Folge-Buchungs-Erwähnung – nur Beziehung.
  2. Stammkunden-Status-Email im Oktober. 4 Monate nach dem WM-Auftrag, in der Vorbereitungs-Phase für Q4-Catering. Inhalt: Hinweis auf Weihnachtsfeier-Slots, die ab Mitte November gebucht werden können, plus VIP-Bonus für Bestandskunden (Erstes-Recht-auf-Wunschdatum, oder 5 Prozent Rabatt auf das Weihnachtsfeier-Catering). Diese Email funktioniert nicht als Massen-Newsletter – sie funktioniert als persönliche 1:1-Mail an die WM-Kohorte.
  3. Buchungs-Bestätigung im November. Wenn die Firma die Weihnachtsfeier bucht: schnelle Bestätigung, Menü-Vorschlag, Aufbau-Plan. Das ist der dritte Touchpoint und der eigentliche Conversion-Punkt. Die Buchung ist hier nicht das Resultat einer Werbe-Kampagne – sie ist das Resultat von 4 Monaten Beziehung.

Die V.O.L.L.-Logik dahinter: Wachstumsfaktor 3 (Kauffrequenz) wird nicht durch Discount-Kampagnen aktiviert, sondern durch Beziehungs-Sequenzen. Außer-Haus-Catering ist deshalb organisiert (O) und loyalisierend (L) – Eintags-Geschäft killt die Marge, das System trägt 12 Monate.

Wie du WM-Walk-Ins (und WM-Firmenkunden) in Stammgäste verwandelst, ist die ausführliche Methodik dafür (Spoke-Pfad: /blog/wm-stammgaeste-binden-datenkapture – nicht live). Der Pillar-V.O.L.L.-Frame mit allen 13 GastroInsider Strategien liegt im /blog/wm-2026-restaurant-marketing.

Quotable: 53 Firmenweihnachtsfeiern in einer Saison bei rund 20 EUR Werbekosten pro Buchung – das ist die Q4-Brücke, die ein gut geliefertes Sommer-Catering öffnet, wenn die 3-Touchpoint-Sequenz danach stimmt.

Q4-Brücke-Illustration: WM-Catering im Juni verbindet sich als Brücke mit Firmenweihnachtsfeier im November mit 5000 Euro Budget
Die Q4-Brücke: Der Juni-WM-Auftrag (500–1.500 EUR Deckungsbeitrag) öffnet die Tür zur November-Firmenweihnachtsfeier (5.000+ EUR Budget).

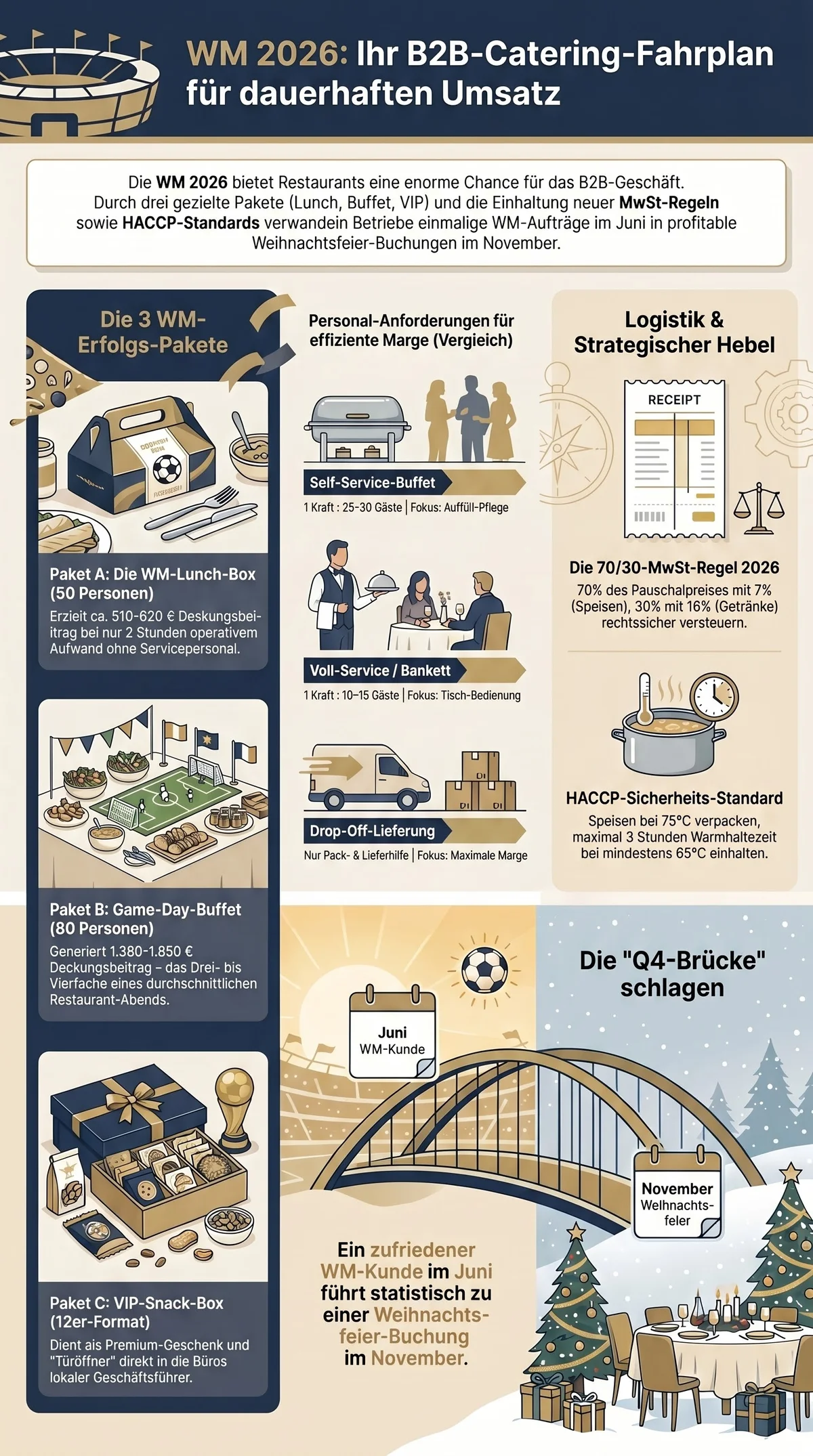

WM-Catering B2B-Fahrplan: Drei Pakete, Personal-Anforderungen, 70/30-MwSt-Regel, HACCP-Standard und Q4-Brücke im Systemüberblick
Ihr B2B-Catering-Fahrplan 2026 – von den drei Erfolgspaketen über HACCP-Standards bis zur Q4-Brücke zur Weihnachtsfeier.

Häufige Fragen

Welche MwSt gilt 2026 für Außer-Haus-Catering von Speisen?

Speisen außer Haus liegen seit 01.01.2026 dauerhaft bei 7 Prozent MwSt. Beim reinen Liefergeschäft galten Speisen außer Haus auch vor 2026 schon mit 7 Prozent – das war die Standard-Regelung. Seit 01.01.2026 gilt der ermäßigte Steuersatz einheitlich für alle Verpflegungsdienstleistungen, also auch für Vor-Ort-Verzehr. Getränke außer Haus liegen unverändert bei 19 Prozent. Ausnahmen: Leitungswasser außer Haus und Milchmischgetränke mit mindestens 75 Prozent Milch-Anteil außer Haus gelten als 7-Prozent-Position. Quelle: BMF-Schreiben vom 22. Dezember 2025, bestätigt durch Grant Thornton DE, ZDH und Haufe-Steuerportal.

Wie versteuere ich ein Pauschal-Catering-Paket mit Speisen und Getränken?

Über die 70/30-Vereinfachungsregel des BMF-Schreibens vom 22. Dezember 2025. 70 Prozent des Pauschalpreises gelten als Speisen-Anteil mit 7 Prozent MwSt, 30 Prozent als Getränke-Anteil mit 19 Prozent MwSt. Beispiel: WM-Lunch-Box-Paket 17,90 EUR brutto pro Box ergibt 12,53 EUR Speisen-Anteil und 5,37 EUR Getränke-Anteil. Alternative: kalkulatorische Aufteilung nach tatsächlichem Wareneinsatz – aber mit Dokumentations-Pflicht. Bestätigt durch DEHOGA Bayern (Merkblatt 2026), Haufe Steuerportal, KMLZ-Newsletter, IHK Darmstadt.

Wie lange darf warmes Catering laut HACCP unterwegs sein?

Maximal 3 Stunden bei mindestens 65 Grad. Das ist die HACCP-Kern-Vorgabe für warme Speisen außer Haus. Thermobox-Standards (Carbon-Heater oder EPP-Modelle wie KÄNGABOX) halten 75 Grad konstant über 2 bis 3 Stunden. Wer länger braucht, muss die Speisen am Catering-Ort in zusätzlichen Wärmehaltern auf mindestens 65 Grad halten – der Thermobox-Korridor läuft währenddessen ab und beginnt mit dem Anrichten am Ort neu zu zählen. Temperatur-Stichprobe bei Auslieferung mit Einstech-Thermometer ist Doku-Pflicht.

Wie viele Servicekräfte brauche ich für ein 80-Personen-Buffet?

Für Self-Service-Buffet mit Auffüll-Pflege reichen 2 bis 3 Servicekräfte (Branchen-Standard 1 pro 25–30 Gäste). Für Voll-Service-Banquet mit Tisch-Bedienung brauchst du 5 bis 8 Servicekräfte (Schlüssel 1:10–15). Die meisten Watch-Party-Caterings laufen als Self-Service-Buffet mit 2 Kräften, weil Gäste sich eigenständig am Buffet bedienen und nur die Auffüll-Pflege durch Personal nötig ist. Stundensatz Servicekraft: 25 bis 35 EUR netto je nach Qualifikation und Region. Mindestlohn 2026 liegt bei 13,90 EUR pro Stunde, gilt für Pack-Hilfen.

Was kostet ein Lunch-Box-Catering pro Person im DACH-Raum?

Standard-Lunch-Box (Sandwich, Salat, Cookie, 0,33-Liter-Drink) liegt branchen-typisch bei 14,90 bis 22,90 EUR brutto pro Person. Die Bandbreite kommt aus drei Hebeln: Premium-Wrap-Variante (BBQ-Pulled-Pork statt Standard-Schinken), Region (Großstadt-Anchor München/Hamburg höher als Mittelständer-Standort), Verpackung (Standard-Karton versus Premium-Box mit Branding). Wareneinsatz pro Box liegt bei 3,35 bis 3,95 EUR (Speisen plus Drink), Personalkosten pro Auftrag bei 35 bis 55 EUR. Bei 50 Boxen ergibt sich ein Deckungsbeitrag von 510 bis 620 EUR pro Auftrag.

Welche US-Themen-Items überleben den Liefer-Transport gut?

BBQ-Wraps, Pulled-Pork-Slider, Wings-Box und Quesadilla-Streifen sind die zuverlässigsten Cold/Warm-Logistik-Items. BBQ-Wraps halten kalt 4 bis 6 Stunden ohne Qualitätsverlust. Pulled-Pork-Slider laufen warm in der Thermobox 2 bis 3 Stunden bei 65 Grad. Wings sind ofenfrisch in der Thermobox bis 60 Minuten warm oder kalt mit Dip servierbar. Quesadilla-Streifen halten warm 30 Minuten Lieferradius. Loaded Nachos brauchen Cold/Warm-Hybrid-Verpackung mit Käse-Sauce in Extra-Becher. Cajun-Reis-Bowl ist ideal für Topfgericht-Logistik, hält 2 bis 3 Stunden bei 65 Grad. Was nicht funktioniert: Burger Standard, gebratene Eierspeisen, Salate mit Dressing.

Wie gewinne ich Firmenkunden für Watch-Party-Catering ohne Vertriebsteam?

Über fünf parallele Kanäle: LinkedIn-Direct-Pitch, IHK-Newsletter, lokale HR-Manager-Liste, Geschäftsführer-Direct-Mail, Empfehlungs-System mit Bestandskunden. LinkedIn hat in DACH über 26 Millionen User – 30 Direct-Connects pro Woche bei 50 Prozent Connection-Rate ergeben realistisch 1 bis 2 Buchungen pro Woche. Lokale HR-Manager-Liste manuell aus LinkedIn und Branchenbüchern aufbauen, 50 bis 100 Adressen pro Stadt in 4 bis 6 Stunden Recherche. Personalisierte E-Mail mit Watch-Party-Idee plus Pricing-Beispiel. IHK-Inserat 200 bis 800 EUR pro Region. Direct-Mail-Brief an 30 ausgewählte Mittelständler-Geschäftsführer. Die 4-Wochen-Sequenz bringt 8 bis 15 Buchungen, wenn alle fünf Kanäle parallel laufen.

Wird ein Watch-Party-Auftrag im Juni wirklich zum Weihnachtsfeier-Auftrag im November?

Wenn die 3-Touchpoint-Sequenz nach dem ersten Auftrag stimmt – ja. Ein italienisches Restaurant in Regensburg hat in einer Saison 53 Firmenweihnachtsfeiern gebucht bei rund 20 EUR Werbekosten pro Buchung – die Tür war Sommer-Aufträge, die ein Geschäftsführer nicht vergessen hat. Die Sequenz: Dank-Email 7 Tage nach dem Auftrag, Stammkunden-Status-Email im Oktober mit Weihnachtsfeier-Slot-Hinweis, Buchungs-Bestätigung im November. Wachstumsfaktor 3 (Kauffrequenz) wird durch Beziehungs-Sequenzen aktiviert, nicht durch Discount-Kampagnen. Ein Firmenkunde, der einmal zufrieden bestellt hat, kauft drei- bis fünfmal pro Jahr.


Fazit – drei nächste Schritte und der 12-Monats-Hebel

Die WM 2026 dauert 39 Tage. Die Außer-Haus-Catering-Schiene, die du in diesen 39 Tagen aufbaust, trägt 12 Monate – wenn du die Q4-Brücke mit Beziehungs-Sequenzen baust und nicht nur den WM-Tagesumsatz an Spieltagen rechnest.

Drei nächste Schritte:

  1. Catering-Pricing-Kalkulator füllen mit eigenen Wareneinsätzen. Drei Pakete (Lunch-Box 50 Pers., Game-Day-Buffet 80 Pers., VIP-Snack-Box 12er) mit deinen tatsächlichen Wareneinsätzen, Personalkosten und Liefer-Logistik durchrechnen. Die 70/30-MwSt-Regel sauber im Kalkulator integrieren, damit Pauschal-Pakete steuerlich konsistent sind.
  2. LinkedIn-Direct-Pitch an 20 lokale HR-Manager. HR-Manager-Liste in 4 bis 6 Stunden aus LinkedIn-Suche („HR-Manager + Stadt“) und Branchenbüchern aufbauen. Personalisierte 3-Mail-Sequenz mit Watch-Party-Idee, Pricing-Beispiel, Knappheits-Hook. 5 Wochen Vorlauf vor dem 11. Juni einplanen.
  3. HACCP-Logistik-Check mit Thermobox-Bestand und Liefer-Routing. Thermobox-Anzahl prüfen (für Paket B brauchst du 6 bis 10 Boxen), Lieferzonen-Mathematik aufstellen (3 bis 5 Stops pro Stunde im Stadtgebiet), Temperatur-Protokoll einführen. Catering-AGB-Vorlage mit Stornierung, Allergen-Doku, Mindestbestellmenge, Lieferradius, Pfand-Logik.

Außer-Haus-Catering ist organisiert (O) und loyalisierend (L) – Eintags-Geschäft killt die Marge, das System trägt 12 Monate. Die Watch-Party heute ist die Brücke zur Weihnachtsfeier morgen. Den vollständigen V.O.L.L.-Frame mit allen 13 GastroInsider Strategien findest du im Pillar /blog/wm-2026-restaurant-marketing.

Die Hotel-Bankett-Schwester-Schiene (Spoke-Pfad /blog/wm-hotel-bankett-catering – nicht live) bedient größere Veranstaltungen mit Voll-Service-Schlüssel. Das Firmen-Public-Viewing-Format (Spoke-Pfad /blog/wm-firmenkunden-public-viewing – nicht live) ist die Schwester-Schiene für Firmen, die ihre Watch-Party im Restaurant feiern wollen. Wer Public Viewing zusätzlich aufbauen will, schaut in den Spoke wie du Public Viewing lizenzkonform aufbaust. Die Karten-Basis vor Ort (Sondermenü, Drinks, US-Themen-Cluster, MwSt-Logik 2026) liegt im Spoke Sondermenü und Drinks für die Karte vor Ort.

Wer sein Restaurant-Marketing systematisch denkt – als Jahres-System mit WM, Sommer-Catering, Oktoberfest, Weihnachtsfeier, Silvester als zusammenhängende Anlass-Kette – sprich mit mir im Strategiegespräch. Mehr zur 4-Wachstumsfaktoren-Methodik findest du in Gastronomie-Umsatz steigern und Eventanfragen Restaurant – mehr Firmenfeiern systematisch.

Den Catering-Pricing-Kalkulator mit MwSt-70/30-Logik, das LinkedIn-Pitch-Skript für HR-Manager-Direct-Outreach, die Catering-AGB-Vorlage und die HACCP-Logistik-Checkliste schicke ich Newsletter-Abonnenten zuerst. Trag dich ein, dann bekommst du das Toolkit vor allen anderen.

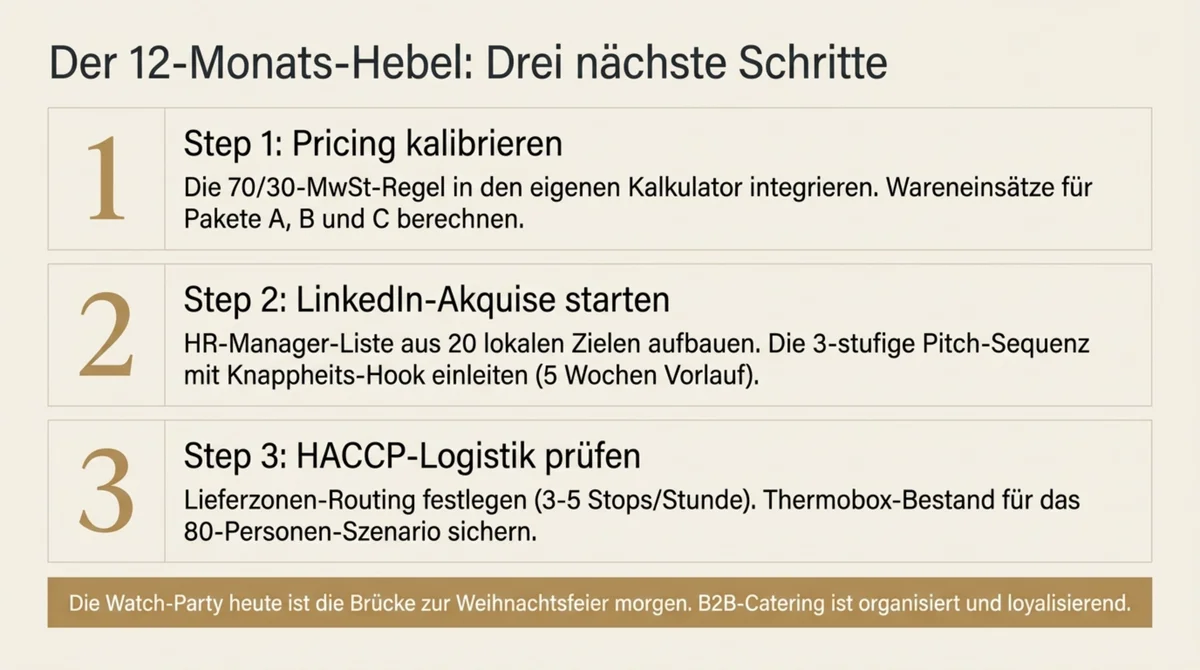

Fazit 3 nächste Schritte: Pricing-Kalkulator mit MwSt-70/30-Logik, LinkedIn-Pitch mit HR-Manager-Liste, HACCP-Thermobox-Check
Drei nächste Schritte: Pricing kalibrieren (70/30-MwSt), LinkedIn-Akquise mit HR-Manager-Liste starten, HACCP-Logistik mit Thermobox-Bestand prüfen.

Über den Autor

Michael Krause ist Diplom-Ökonom (Universität Hohenheim) und berät seit 2001 Restaurants im DACH-Raum strategisch. Mehr als 950 Betriebe vertrauen auf die GastroInsider-Methoden. Für seinen Newsletter haben sich über 14.500 Gastronomen eingetragen.


Weiterführende Artikel

Kostenlos · 15 Minuten

Wo steht dein Restaurant? Mach den V.O.L.L.-Check.

Finde in 15 Minuten heraus, an welcher Stelle dein Restaurant am meisten Umsatz liegen lässt – mit dem V.O.L.L.-System aus 950+ Betrieben.

Marketing & GästeGastronomie MarketingRestaurant Tipps
Michael Krause

analysiert die Struktur der deutschsprachigen Gastronomie. Seit 2001 berät er Betreiber. Publikation: GastroInsider.de. Kontakt: kontakt@gastroinsider.de

Verwandte Artikel

WM 2026 im Familien-Restaurant: Kindgerechte Strategie
Marketing & Gäste

WM 2026 im Familien-Restaurant: Kindgerechte Strategie

Eltern wollen den DFB-Auftritt nicht verpassen, aber keinen 85-Dezibel-Pegel mit Kind im Arm. Familien-Restaurants haben 2026 einen Frequenz-Slot, den keine Sportsbar liefert: 14:00-bis-18:00-Uhr-Spiele, 65-Dezibel-Atmosphäre, Mal-Karte statt Geld-Pool, US-Themen-Kid-Menü. Hier sind die Spielzeiten, die Mechanik, das Pricing und die rechtssichere Kid-Tippspiel-Variante.

18 Min. Lesezeit

Hat dir dieser Artikel geholfen?

Jede Woche eine umsetzbare Strategie direkt in dein Postfach. Über 14.500 Gastronomen haben sich schon eingetragen.

Mit der Anmeldung stimmst du der Verarbeitung deiner Daten gemäß unserer Datenschutzerklärung zu. Der Versand erfolgt über Brevo (EU). Du kannst dich jederzeit abmelden.

Kostenlos · Jederzeit kündbar · DSGVO-konform
